新田上村移民后期扶持配套设施建设项目实施方案

索 引 号:dyx039-/2022-1215005 公开范围:公开 发布机构:大姚县三岔河镇 主 题 词: 生效日期: 文  号: 标  题:新田上村移民后期扶持配套设施建设项目实施方案 生效日期:

大姚县三岔河镇新田上村移民后期扶持配套设施建设项目实施方案



                                                                目录

一、项目概况..............................................................................................1

(一)项目基本情况........................................................................ 1

(二)三岔河镇自然、社会经济概况............................................1

(三)新田村委会概况……………………………………………2

二、项目建设的必要性与可行性............................................................. 3

(一)项目建设的必要性................................................................ 3

(二)项目建设的可行性................................................................ 6

挡土墙施工技术…………………………………………………6

边坡施工技术…………………………………………………10

预制混凝土板路面施工技术…………………………………13

塑木栏杆的安装方法…………………………………………14

塑木地板施工方案……………………………………………16

三、项目建设地点................................................................................... 22

四、项目建设内容................................................................................... 23

五、项目投资概算................................................................................... 23

六、时间进度安排................................................................................... 42

七、结论与建议....................................................................................... 42

八、效益分析……………………………………………………………43

(一)社会效益评价分析 ………………………………………43

(二)经济效益评价分析………………………………………44

(三)综合效益分析……………………………………………44

九、项目组织管理……………………………………………………44

(一)机构设置及职责…………………………………………44

(二)加强机构能力建设的措施………………………………45

(三)规章制度建设……………………………………………46

十、监督保障体系………………………………………………………47

(一)行政监管…………………………………………………47

(二)监测评估…………………………………………………47

(三)移民参与、协商和监督…………………………………47

(四)责任追究制度……………………………………………47

十一、图纸……………………………………………………………48

一、项目概况

(一)项目基本情况

项目名称:三岔河镇新田上村移民后期扶持配套设施建设项目 。

实施单位:三岔河镇人民政府

项目实施地点:三岔河镇新田村委会新田上村。

(二)三岔河镇自然、社会经济概况

三岔河镇位于大姚县城西北部,距县城52公里,地处楚雄、大理两州四县八个乡镇交界,东与大姚县石羊镇相依、南与姚安县左门镇、祥云县米甸镇、东山镇相邻、西与宾川县拉乌镇、平川镇接壤、北与大姚县三台乡、铁锁乡毗邻。全镇国土面积306平方 公里,辖9个行政村,92个村民小组 ,有农户3322户12949人,有彝族、苗族、傈僳族、白族、傣族等13个少 数民族 ,少数 民族人 口占总人口的45%。“三棵树 两片叶 一群畜”是全 镇群 众的主 要收入 来源,2021年末农村 常住居 民人均可 支配收入15523元。三岔河镇情主要有四个特点。一是区位优势突出。三岔河是沿金沙江环百草岭经济带的重要枢纽,是古骡马驿道必经之地、大姚西大门,石三线、三三线、幸铁线、三米线在境内交汇,对外联通大理州祥云县、宾川县,对内连接石羊镇、三台乡、铁锁乡。大攀高速乡镇连接线公路建成通车后,三岔河镇区位优势将进一步凸显。二是立体气候明显。境内海拔落差较大,最高2917米 ,最 低1310米 ,相 对高 差1607米。“四河 一江”穿境 而过,气候 属高山河谷立 体气候,年 日照时数7534小时,日照百分率58.00%,年太阳辐射总量148771.7卡/每 平方厘 米。年内最高气 温38℃,最低气 温-2℃,年平均气温16.5℃。年内霜期最长60天左右,分布在海拔2200米以上的小组,最短的5至7天(冬至前后),在海拔1310米的朵腊河底。明显的集体气候造就了三岔河丰富的农产品资源,镇内农业品类几乎涵盖县内所有品种。三是水资源丰富。境内四条河流交融,在集镇汇入渔泡江穿境而过,渔泡江“三勾谷”把全镇9个村委会切割呈“V”型分隔于两边,谷壁挺拔陡峭,坡度大于35°,谷内常见叠水,属中山深切割侵蚀狭谷地貌类型。境内有渔泡江、楚场河、石羊河、拉乍么河、三台河、新田河、荃玛箐河、背阴地河、清水河9条河流,总长110.08千米。共有水电站6座,装机量29800KW,年发电量达3830万千瓦时。四是民族文化多元。全镇共有彝族、傣族、黎族、苗族、藏族、壮族、傈僳族、土族、白族、土家族、畲族和拉祜族等13个少数民族,人口5827人,占全镇总人口的45%,其中彝族5531人,占全镇总人口的42.7%。人文风情多样,民族特色多元。

(三)新田村委会概况

新田村委会位于三岔河镇西北部,距镇政府所在地21公里,距离县城73公里 ,有朵腊、阿利 的、万松庄、务普曝、坝口 、未西么、他支佰、泥勒嘿、石老虎、新田上、新田下、青香树12个村民小组。全村有461户 农户1748人, 其中 劳动力1113人 。主要 居住着 汉族和彝族两个民族。国土面积25.59平方公里,平均海拔1880米,年平均气温15.7℃,年降水量700毫米,有耕地面积1879亩,人均耕地1.12亩, 林地27840亩,主 要种植 烤烟、 核桃、 花椒、 板栗、玉米、水稻等农作物和经济林果。全村有脱贫户19户51人,有监测对象7户20人。新田上村小组有农户51户203人,种植花椒2960亩,涉及水库移民后期扶持人口3户8人。

二、项目建设的必要性与可行性

(一)项目建设的必要性

三岔河镇新田村委会新田上村小组有农户51户203人,种植花椒 2960 亩,涉及水库移民后期扶持人口 3 户 8 人。三岔河镇新田上村位于山高箐深的大山深处,为山区地貌。机耕路是连接外界的经济命脉通道,是农村增收致富的生命线。一直以来,由于交通不便,特别是产业道路设施薄弱,制约了花椒等产业的发展,给农户的生产、生活造成极大不便,产业基础设施成为群众增收致富的最大障碍。

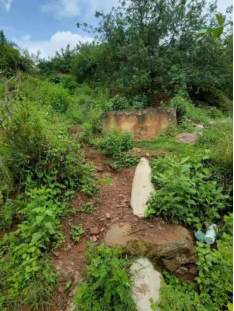

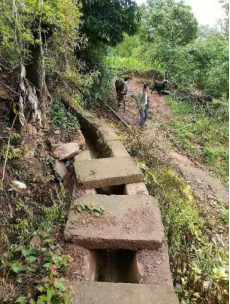

由于村子位于大山深处,山多而高、路远而险,日常生产、生活只能靠人挑马驼农作物往回田间、地里,耕种全靠畜力,耕种机、收割机等机械化工具,都无法使用。提别是当地在采摘花椒季节,广大种植农户往返于田地间都是先登山,采摘花椒后又下山,只能通过容得下一人通行的羊肠小道。如遇下雨时,路面湿滑,更是难以行走,经常有因为路滑而摔倒、摔伤,背负的花椒、农产品撒落地上,给部分农户带来身体、精神上的创伤。为了加快经济增长,改变贫穷落后面貌,推进社会主义新农村建设,配套基础设施建设将是新田上村目前急需解决的问题。

(二)项目建设的可行性

依托成熟的工程施工经验,选择当地有较好施工技术和管理能力的施工企业进场施工,参照下述施工方案:挡土墙施工技术

一、基础测量放线

根据设计图纸,用仪器按挡土墙中线、高程点测放挡土墙的平面位置和纵断高程。精确测定出挡土墙基座主轴线和起讫点,伸缩缝位置,每端的衔接是否顺直,并按施工放样的实际需要增补挡土墙各点的地面高程,并设置施工水准点,在基础表面上弹出轴线及墙身线。

二、基坑开挖

(1)、挡土墙 基坑采用挖 掘机开挖,人 工配合挖掘 机刷底。基础的部位尺寸、形状埋置深度均按设计要求进行施工。当基础开挖后若发现与设计情况有出入时,应按实际情况调整设计。并向有关部门汇报。

(2)、基础开 挖为明挖基 坑,在松软地 层或陡坡基 层地段开挖时,基坑不宜全段贯通,而应采用跳槽办法开挖,以防止上部失稳。当基底土质为碎石土、砂砾土、砂性土、黏性土等时,将其整平夯实。

(3)、基坑用 挖掘机开挖 时,应有专人 指挥,在开 挖过程中不得超挖,避免扰动基底原状土。

(4)、基坑刷底时要预留10%的反坡(即内低外 高)预留坡底的作用是防止墙内土的挤压力引起挡土墙向外滑动。

(5)、开挖基 坑的土方, 在场地有条件 堆放时,一定要留足回填需用的好土;多余的土方应一次运走,避免二次倒运。

(6)、基槽边弃土时,应保证边坡稳定 。槽边的堆 土应距基槽上口边缘1.2米以外,高度不得超1.5m。

(7)、任何土质基坑挖至标高后不得长时间暴露,扰动或浸泡 ,而削弱基底承载能力。基底尽量避免超挖,如有超挖或松动应将其夯实,基坑开挖完成后,应放线复验,确认位置无误并经监理工程师签认后,方可进行基础施工。

三、浆砌石挡墙

(1)、石块筛选

石块在堆料场地进行筛选筛选原则:石料选择符合设计要求的块石,材质坚实新鲜,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质,石块最小边尺寸不小于25cm,表面的石材色泽均匀。

(2)、砌筑

1)、砌筑前先 清除表层的 泥土和水锈等 杂质,并精 心选取砌筑面良好的块石,砌筑前浆石料表面冲洗干净,保证石料表面湿润。

2)、砌石采用铺浆法砌筑,铺浆厚度控制在30mm-50mm,砂浆稠度应为20-30mm,砂浆标号M7.5,当气温变化时,应适当调整,砌筑砂浆用砂浆搅拌制,随拌随用。

3)、块石砌体 采取分皮卧 砌,并上下错 缝、内外搭 砌的方法,不采用外面侧立石块、中间填心的砌筑方法。

4)、石块间较 大的空隙应 先填塞砂浆, 后用碎块或 片石嵌实;不采用先摆碎石块后填砂浆或干填碎石块的方法施工,确保石块之间不相互接触。

5)、砌筑时以一层与一层错缝锁结方式 铺砌,砌石砌筑达到边缘顺直、砌筑密实、平整、搭压牢靠整齐,确保砌体外露面平整美观。

6)、砌筑时砌缝用砂浆充填饱满,砌缝内砂浆用扁铁插捣密实,砌体外露面预留深度不大于4cm、水平缝宽不大于4cm的空隙,采用M10的水泥砂浆勾缝。砌筑完进行洒水养护。

7)、在砌筑前应将所需用于的片石经检测合格后全部运到现场 ,便于在施工时不出现缺料现象。本挡土墙采用自拌砂浆,上料时严格控制各种原材料的计量准确,在进行砂浆拌和前将砂、水泥等原材料严格按配合比进行配料。

8)、施工时应 做好施工记 录、同时做好 砂浆试件抽 取并作好记录。砂浆试件频率不低于规范要求,每一个台班应抽取1-2组砼试件一至二组。

9)、墙身在高出基础部分应分层设置泄水孔,泄水孔间距2×2m,上下排交错布置,孔内预埋φ7.5cmPVC管,最下面一排泄水孔出口应高出地面30cm以上 ;墙内PVC管应在支 模时安 装好 并进行 定位;墙背进水口处管道应伸出墙体20cm,在进水口 处管口 底面设 置粘 土封层30cm厚或采用砼将其夯振密实防止雨水下渗。

10)、本段挡墙两转角耳墙处,衡重台以下先将松动石料拆除,并把原浆砌墙体冲洗干净后采用细石砼用振动棒强制振捣,以便将砂浆不饱满的孔隙填充密实,达到标准要求;衡重台以上部分采用人工将其全部拆除至沉降缝处,使其新砌筑挡土墙将原衡重台覆盖在下面并结合在一起形成整体。

11)、石砌体砌筑 时严格按要求及相关规范执行,原材料严格按规定进场,配合比严格按设计配合比执行。

12)、应及时组织工人进行洒水养护 ,养护时一定要让砼慢慢 的浸渍透才行。由于近期天气温度有所提高,所以养护每天至少两次。若气温过于偏高时应采用麻袋或草垫等进行遮掩后再洒水养护这样可保持湿度。

13)、待 墙身强 度达到设 计强度 的70%后即 可进行墙 背回填 。墙背回填时一定按设计及规范要求采用透水性较好的材料进行回填,靠墙处回填后采用水夯及人工配合机械打夯,不能直接用重型压路机碾压;墙背以外的场平回填按要求分层回填压实。

14)、严格 按照设 计要 求的位 置进行 墙体伸 缩缝埋设,伸缩缝和沉降缝可合并设置,缝宽20-30mm,缝内 沿墙的顶、内、外三边填塞浸透沥青的沥青木板;应安装牢固,灌封砂浆密实,外观整齐美

观。

15)、本分项技术方案 中未提 涉到的 技术措 施等 以相关 规范及 设计文件为依据。

边坡施工技术

1.1

边坡设计

按地块周围高差不大,用地界线四周应采取放缓坡处理,挖方区1:1.5 放坡,填方区按 1:2.0放坡 。

1.2 边坡设计

地块周围高差不大,用地界线四周应采取放缓坡处理,挖方区

1:1.5 放坡,填方区按 1:2.0放坡 。

1.3 清表土方

填方与挖方段均做清表处理,清表厚度 0.5m,清表土方可用于周边道路绿化使用或外运处理,不得作为填方区域填料。

1.4 临时排水沟

根据现场实际情况确定,若有需要,需新建临时排水沟,临时排水沟施工前应完善相应的征地手续。

1.5平场施工要求

1 5.1 压实度标准

地块范围内(除建、 构筑物的位置外)回填土的压实度不得小于92%,建、构筑物位置的回填土压实度应与相关专业的要求为准,填土压实施工过程中,应符合下列规定:

(1) 铺填料前,应清除或处理场地内填土层 底面以 下的耕 土和 软弱土层。

(2) 分层填料的厚度、分层压实的遍数,应根据所 选用的 压实设备,并通过试验确定。

(3) 在雨季、冬季进行压实填土施工时,应采用防雨、防冻 措施,防止填料(粉质粘土、粉土)受雨水淋湿或冻 结,并应 采取措 施防止出现“橡皮”土。

(4) 压实填土施工缝各层应错开搭接,在施工缝的搭接处,应适当增加压实遍数。3.5.2场地平整度、界限及填料要求

(1) 平整度要求

标高允许偏差范围(+50mm,-50mm), 平整度 允许 偏差范 围(+30mm,-30mm)。

(2) 场地平整界限场地平整时挖方、填方不得影响征地范围外的建筑与设施,平整边界不得超出征地红线。

(3) 填料要求

填土利用场地开挖形成的块石、片石,以及碎石、石屑、粘性(用作填料)。爆破施工

所产生的片石、块石尺寸不得超过40cm,石料强度等级不小于MU30,缝隙用 碎石、石屑、粘 性土填充, 不得采用建筑垃圾、耕植土等。土石比以确保密实度要求进行控制。场地内压实填土的填料,应符合下列规定:

a、以砾石、卵石或块石作填料时,分层夯实时其最大粒径不宜大于400mm;分

层压实时其最大粒径不宜大于 300mm。

b、以粉质土、粉土作填料时,其含水量宜为最优含水量,可采用击实试验确定。

c、挖高填低或开山填沟的土料和石料,应符合设计要求。

d、不得使用淤泥、耕土、冻土、膨胀性土以及有机质含量大于5%的土。

1.6 软弱土基设计

软弱土基处理,地块内如遇稻田、池塘及河沟地段的淤泥深度大于2.0m,采用抛片块石挤淤的施工方法,以提高地基的强度,片、块石排淤层应高于水面或淤泥层0.5m,且应碾压密实;片、块石短边尺寸不得小于30cm;抛投顺序以中部开始,向两侧扩展,从高向低处扩展,宜采用重型压路机碾压,以便填石压密,然后在其上铺设碎石反滤层,厚度 0.3m,再进行填土分层碾压。对稻田 、池塘及河沟地段的淤泥深度小于或等于 2.0m 时,采用先清淤后填筑的方式处理。即先排干场区水田及鱼塘里地表水,清除掉地表上覆松软土层和地形低洼处水田和鱼塘里表层流塑、软塑状土层,并晾干路基;铺筑级配砂砾料垫层,厚度0.3m,接着逐层回填土基、逐层碾压。对于稻田、池塘及河沟地段附近的潮湿土情况,先清除掉地表上覆的潮湿土,换填级配砂砾料垫层,厚度0.3m,接着逐层回填土基、逐层碾压。

预制混凝土板路面施工

1、工艺流程:准备工作→弹线→试排→刷水泥浆及铺砂浆结合层→铺预制混凝土板面层一灌缝、擦缝一养护

2、预制混凝土板面层施工前基层应满足铺砌条件,基层 表面已清理,场地标高已测量并微调。

3、已根 据现场 情况及 设计要 求,进行图纸深化设计、排版,材料已根据排版图清单订货。

4、施工方案编制已报审完毕,对现 场管理 人员及 作业人 员进 行详细交底,样板区已施工并经业主、监理及设计单位认可。

5、材料进场已验收并编号:品种、规格、数量符合设计及大样图要求,有裂纹、缺棱、掉角、翘曲和表面有缺陷的板材已剔除,材料满足要求。

6、场地清理完毕,根据深化设计图纸进行弹线、试排,调整局部偏差。

7、预制 混凝土 板铺砌 前基层 湿润并 随铺砂 浆随刷 素水泥 浆一道 ,铺砌作业的干硬性砂浆拌合料符合设计及规范要求,厚度宜高出面层水平线3~4,铺好 后用铝合金管刮 平,再用抹子排 实找平,一次铺摊面积不得过大。

8、预制混凝土板应先用水湿润,晾干后方可铺设。

9、根据现场拉的十字控制线,纵横各铺一行,作为大面积铺砌标筋用。依据试排时的编号和缝隙,自十字控制线交点开始铺砌,预制混凝土板背面素水泥浆应满刮,安放时应四角同时下落,用橡皮锤敲击木垫板,用铝合金尺竿找平。依次作业。铺砌纵横行完成后可分区段大面积铺砌。

10、施工过程 中应随时检查, 及时调整,严格 控制施工质量 。面材表面平整度偏差为1.0mm、缝 格平直度 偏差为2.0mm、 接缝高低差为0.5mm,板 块间隙 宽度偏 差为1.0mm。

11、铺砌完毕 的区域应及时进 行养护,专人看 护,防止人为因

素破坏。

12、工完料清 ,每日、每段施 工区域施工完毕 ,及时将多余的材料及废料清理完毕。

塑木栏杆的安装方法

1、安装准备:

电钻:电钻是安装过程中必须使用的工具:因为木塑材料密度较大(1.3g/cm³左右),所以材质坚硬且有脆性,因此在固定木塑材料的护栏时,都必须先用电钻引孔,再拧入螺丝来固定,而不可以直接打钉,否则材料可能被顶破或是撑裂。其他工具:在安装过程中,普通的木工工具也是需要的。不锈钢螺丝:安装时,我们推荐使用配套的木塑护栏扣件(工程塑料注塑件)及不绣钢螺丝来固定。所用量由实际情况来决定,主要确定因素为护栏的设计方案。铺装过程中,需要先引孔再进行螺丝的固定。安全提示:在施工过程中请使用劳保手套。

2、安装步骤

a.固定塑木立柱

将塑木立柱专用固定件用膨胀螺丝固定在混凝土地坪上(膨胀螺丝长度由施工地点的混凝土地坪厚度与质量决定),首先将立柱套入立柱专业固定件上面,一般立柱之间距离为1.5米左右,具体距离由当地的实际情况或是设计方案决定,包括人流量及安装地点的周边环境等。先准备好规定长度的扶手与方管,采用方管连接件来进行连接,首先在扶手相应位置固定好方管连接件,再将准备好的方管套入连接件内,最后,装好另一根扶手,方管之间距离由具体情况而定,参考距离为间距为100-200mm, 扶手与扶 手之间距 离由具体情 况而定,建议为800—1000mm

C.将安装好的扶手与立柱通过扶手连接件进行安装,安装时,扶手与立柱之间不能紧密相连,应该每边预留3—5mm的伸缩缝,安装高度由具体情况而定。

D. 将盖帽与立柱固定,盖帽可采用木塑材料制作的盖帽,或是注塑盖帽,。

3、塑木 护栏安装注意事项:木 塑材料的吸水率为0.2%胀率约为0.5%,所以 在安装此护栏时,木塑 型材之间应根据实际情况预留一定伸缩缝作为材料可能会产生的热胀冷缩之用。塑木地板施工方案

一、塑木地板的安装说明和注意事项:

1、安装所常用的必备工具有:卷尺(盒尺)、角尺、水平尺、水准仪、墨斗、锯铝机、锤子,橡皮锤、冲击电钻、以及各种型号的钻头和风启头等(其他可能还需要辅助工具,螺丝刀、老虎钳、墙纸刀、铁丝、砂纸、清洁球等,在塑木材料上固定,必须要使用不锈钢螺丝,不能使用钉子)。

2、 安装塑木 地板人员3~4人一 组最为合 适,至少1个木工其他为辅工,大工程可以多组安装人员同时进行,一组安装人员建议、使用4把手电钻(其中2把引眼,另2把固定螺丝)。注意 安装人员请戴好安全帽和手套施工。

3、无论是塑木地板,还是塑木龙骨或封边条等其它塑木材料,都需要考虑合理的安装长度,塑木材料不易过长,一般长度3米左右最为合适(根据工程的实际情况而定,一般工程小于3米的使用整条地板安装;工程宽度大于4米的一般采用地板错位拼接法安装),

3米左右长度的地板对于运输、安装、切割都方便,而且减小了热胀冷缩的幅度。地板等塑木材料在工地上摆放必须要平整摆放,尤其是夏天防止变形。

4、安装地基要求:地面平整(平整度≤5mm/2m。);无障碍物;要求具有一定的顺水性便于排水(安 装 地 板 时 可 以 在 整 体 上 做10mm的倾斜度,可以增加地基的排水性);非特殊情况必须要求水泥混凝土地基,厚度建议15±cm;安装前请清洁地面,使地面干燥洁净。

5、 安 装 龙 骨 的 重 要 参 数 : 安 装 龙 骨 必 须 要 安 装 平 整 和 水 平(≤2mm/2m),而且要均匀分布,龙骨与龙骨的间距为30~35cm(即1米使用3根)。使用地垄膨胀螺栓固定 ,固定龙骨的螺栓间距一 般控制在45~50cm,而且龙骨的布 局必须 要和 地基的顺水性平行,便于排水 ,不能井 子形安装。 地板端头 拼接处的 龙骨称为主龙骨,必须要使用墨斗拉直线安装。常规的龙骨有40×30;50×35;60×40的塑木龙骨,还有就是30×40的镀锌方管龙骨。常用 固定 龙骨的膨胀螺 丝有M5×70/80带 塑料 膨胀 管的不 锈钢 螺丝 ;或M8×72/92的平头 镀锌膨胀 螺丝;还可 以使用L形连接件 和螺丝固 定龙骨的方法,其他特殊龙骨特殊固定。

6、 安装地板的重要参数 :安装地板也必须要平整和水平。(≤2mm/2m),特别是地板端头拼接处不能有高低,一定要平整。地板与地板之间的缝 隙为5~7mm最合适 ,这间隙大小由地板安装卡键决定,建议不要使用间隙3~4mm的地板卡键。地板与地板的端头拼接时必须要预留伸缩缝隙,因为塑木地板有热胀冷缩的特性,建议冬天6℃以下安装时必须预留缝隙为10mm;夏天31℃以上安装必须要预留间隙为5m;其他 常温 区间 条件下 安装 预留 间隙 为7~8mm。地板安装 要注意 ,要求 地板 与毗邻 的墙体或大理石等物体预留间10~15mm,而且 要求地板的端头拼 接缝在同一条上,一般使用相互错位拼接方法安装。夏天安装时地板与地板之间扣紧一些,冬天安装时地板与地板之间稍微宽松一些,不能用力扣紧,但是安装要自然,也不能过紧或太松。注意塑木地板不能紧贴着地面安装,否则上下表面温度相差大,会容易变形;还有非弧形地面要求地板与龙骨垂直安装。安装地板的卡键有塑料的和不锈钢的,建议使用U字形 的不锈钢卡键和燕尾 形的塑料卡键,因为这两种卡键 都具有一 定的伸缩弹 性,卡键 与卡键之 间的间距 就是龙骨的间距, 固定在龙骨 上。安装地 板必须要使用4*25;4*30;4*35的不锈钢自攻螺丝。边 条厚 度 为6mm; 还有45*45的铝合 金封边条。 使用4*25或4*30的 不锈钢自攻螺 丝固定,螺丝 和螺丝之间 的间距为35cm左右 。封边条安装拼接处也必须要留5~6mm的间隙,转 角处最好斗角安装,这样 既美观又不易变形。

8、无论是安装龙骨还是塑木地板或封边条,都必须要在 固定螺丝之前,使用手枪钻钻头引眼,引眼孔的大小比螺丝的直径稍小一些,尤其是安装封边条,在封边条上引眼后,必须要用风启头钻锥槽,使固定螺丝旋入锥槽,使其表面平整,安装龙骨时也一样,把螺丝帽头要全部旋入龙骨(旋入螺丝槽),不然的话会 导致地板表面不平整。要求最终安装的地板必须要平整,不能有高低,地板切割的端头必须要直角,切割整齐。

二、地板安装步骤:

第1步,使用水准仪测出基 础地平面的 平整度,根 据高度差准备不同厚度的垫块安装龙骨时垫平整使用。再根据图纸或现场实际情况确定好主龙骨的位置(龙骨的布局必须要和地基的顺水性平行,便于排水),使用墨斗拉直线把主龙骨的位置画好,然后使用冲击电钻在划线的位置上打孔眼(直径根据固定螺栓大小而定,孔深50~80mm,孔眼间 距45~50cm);根据孔眼使用钻头 在主龙 骨上引眼, 找平后再 用膨胀螺栓 把主龙骨 固定好, 使用水平尺让龙骨保持平整和水平。最后使用同样的方法陆续把其它的龙骨安装好。第2步,固定第一块塑木地板,每块塑木地板的两侧都有卡槽 ,铺第一块地板时,边上使用边扣固定或直接用螺丝固定。先将边扣安装在龙骨上,再将地板的卡槽插入边扣内,随后使用地板卡键把第二块第三块......地板依次固定安装好,安装至最后一块板时,使用4*40的不锈钢螺丝固定在地板的卡槽内,在安装的过程中使用水平尺让地板安装保持平整和水平。第3步,安装封 边条,使用 不锈钢螺丝 固定,把地 板周围和有棱角的地方全部 安装封边条,最后清 理打扫,结束安装 。注意整个安装工 程,施工 材料和工具 等需要轻 拿轻放, 避免重物 撞击或高处摔落损伤塑木材料。塑木安装工程施工前需要沟通的注意事项

1、必须要确定好使用什么型号的地板和龙骨,如果是安装栏杆、花架、凉亭等也必须要确定好款式和具体塑木制品的图纸,以及其他材料。

A、注意栏杆 要求柱子 和柱子 间的中心 距1.2米~1.5米最为合适,跨距过大必须要增加支 撑小柱子 ,还必须 要考虑留 伸缩缝隙,质量没有保障,所以最好控制在1.5米。

B、注意凉亭和花架的横梁跨距控制在2.5米以 内,因为 由于 塑木蠕变的特性,所以跨距不能太大,超过2.5米必须要加钢衬,防止变形。

C、注意PE塑木 材料 虽然有一定的韧性,但是没有像实木那么韧性大,主要表现为脆性,所以不能单独地做结构性材料,做房屋凉亭大花架等受力点必须要和钢结构或实木结合使用,才能避免不牢固的缺点。

D、注意PE木塑材料热胀冷缩的特性,在温差比 较大的 环境地区使用,表现得比较明显,所以无论是安装塑木地板还是其他塑木材料,都必须要根据环境温度,塑木板与板之间的拼接处应预留膨胀间隙缝。

2、无论是安装地板墙板还是栏杆花架,都必须要清楚地确认好安装现场的图纸和尺寸,并不是理论图纸,必须要视察现场。必须要提供施工用电,施工用电距离安装地点小于30米。

3、必须要了解现场的基础地坪地基,是否影响安装。要求安装地坪地基平整,无杂物,如果现场基础不平整,需要垫平或重整;如果现场有杂物或障碍物,需要清理得和客户沟通。

4、具体安装要求必须 要明确 ,无论是安装地板,栏杆还是花架,都必须要提前预警现场环境是否对安装有影响。

5、如果是本公司负责安装,那么必须要明确,公司到达安装地点有多少路程,路线怎么走(最好有图纸),现场负责人的联系电话。是否提供住宿或调查食宿的地方距离安装地点有多少路程,现场是否有安置工具的地方。还有公司的货物到达现场后由哪一方保管,有没有堆放材料的地方,货车能否到达安装现场,如果不能那么货,车到达卸货堆放的地方距离安装现场有多少距离,人工搬运费和耽误时间都需要考虑。安装时是否需要其他如脚手架等特殊工具,安装的地方是平地还是草地,或是在水中还是在楼顶,如果是在楼顶,还需要考虑电梯的大小和材料的长度是否有冲突,是否需要人工搬运,以及人员卸货问题等,这些也都需要考虑。

7、施工安装现场会不会同时进行多个项目,确定有哪些项目,相互有没有冲突,工地项目多人员多肯定会影响进度;或是安装栏杆的和安装地板的肯定有冲突,可以相互协调安装先后顺序,搞绿化的人员肯定和安装栏杆和安装地板都有冲突,还有安装大理石或安装玻璃的工程和安装栏杆和地板也都有冲突,所以这里都必须要提前考虑,和客户沟通好。

8、根据以上的实际情况再确定好安装工期。最好是要求:1.清理好场地,不能有妨碍施工的物品。2.疏通项目园内的道路,方便货物抵达安装现场。3.必须要提供施工用电,施工用电距离安装地点小于30米,否则产生的电缆线费用需要考虑,而且还会影响安装时间。

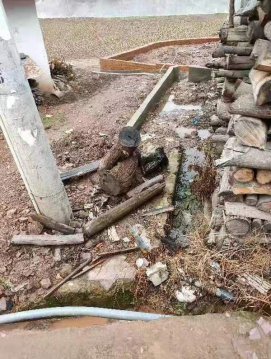

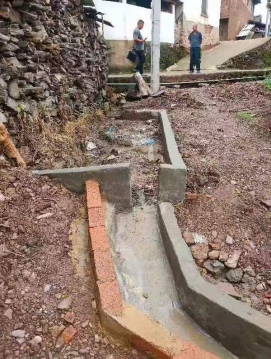

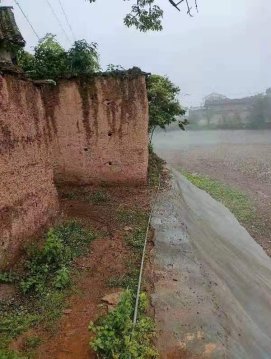

三、项目建设地点:项目地点位于大姚县三岔河镇新田上村村民小组。

四、项目建设内容

(一)新建石砌挡墙:480.84m3;

(二)新建成品塑木平台:70.47㎡;

(三)新建坝顶预制块路面:372.59㎡;

五、项目投资概算

本项目实施方案概算总投资56.5962万元 ,对建设项目经费 做

如下概算:

1、新建石砌挡墙480.84m3,投资预算23.18万元;

2、新建成品塑木平台:70.47㎡,投资预算:7.8万元;

3、新建坝顶预制块路面372.59㎡,投资预算:11.8万元。

项目施工总投资预算:42.7862万元

建设其它费用:12.5265万元;(含青苗补偿费4.5万元)

预备费:1.2836万元。
